建築の流れ

建築家との
3回の打ち合わせで
理想の家を実現

「design casa」では、あなた・建築家・工務店で行う3者での打ち合わせ回数は3回と設定しています。
この3回で3者が全力を注ぎ、話し合い、あなたの家族にとって最高に心地いい本物のデザインの家を追求していきます。

その他、家づくりで必要な資金計画、調査などについてはお客様と工務店の打ち合わせになります。

設計契約を申込されたお客様が対象になります。

施主
施主
建築家
建築家
工務店
工務店

敷地調査

工務店
工務店
STEP
1
役所調査
役所調査
現地調査
現地調査
法務局調査
法務局調査
役所調査
その敷地にある市役所や町役場などの行政機関にて、敷地に関連する法律・条例などを調査します。
現地調査
実際に敷地を調査します。測量したり、隣地との関係、前面道路との高低差など目視で確認できるものを調査します。
法務局調査
敷地の管轄内の法務局、またはインターネットにて土地の権利関係などを調査します。

資金計画打ち合わせ

工務店
工務店
施主
施主
STEP
2

家づくりにかかる費用の一例

家づくりにかかる費用には、家本体のほかに付帯工事費や諸費用などが含まれます。事前に総費用を把握し、自己資金の割当やローンの返済方法などを検討しておくことが必要です。目先のことばかりに目が行ってしまうと、日々の生活や家族の将来に不安が残ります。ゆとりのある資金計画を立てるようにしましょう。

本体工事費 本体工事費
附帯工事費 附帯工事費
諸費用・手数料 諸費用・手数料
税金・諸費用 税金・諸費用
本体工事費
建物本体の工事費
附帯工事費
地盤改良費用、外構工事費用、解体作業費用など
諸費用・手数料
建築確認申請費用、登記に関わる費用、ローンの手続きに関わる費用、引っ越しに関わる費用など
税金
印紙税、登録免許税、不動産取得税、固定資産税、都市計画税など

ローンの種類

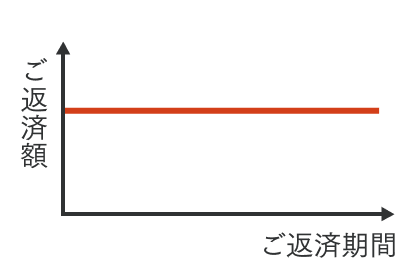

全期間固定金利型
全期間固定金利型

代表的なものに『フラット35』があります。将来的に市場の金利が上がった場合でも、住宅ローン完済まで金利は変わりません。

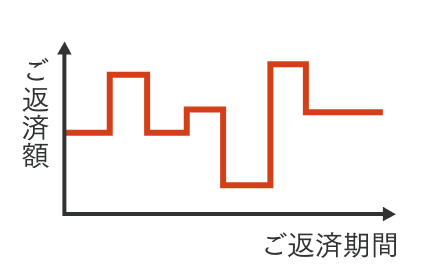

変動金利型
変動金利型

市場にあわせて、金利が半年ごとに見直されるタイプ。金利が上がった場合でも、5年間は返済額が変わりません。

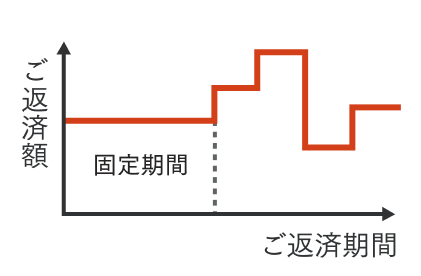

固定金利選択型
固定金利選択型

一定の期間を決め、その間については金利据え置きで返済額も変わりません。固定期間が終了したところで、固定型を継続するか変動型にするかどうかを選択できます。

返済方法について

元利均等返済
元金と金利の合計額を毎月一定額ずつ返済していきます。
元金均等返済
元金分を毎月一定額ずつ返済する方法。金利は毎月の返済額にあわせて変動します。

仮契約

施主
施主
工務店
工務店
STEP
3

「design casa」のサービスを導入し、建築家を交えて家づくりをするにあたり、仮契約を行います。この時点でパートナー契約料が発生します。

建築家による現地確認

建築家
建築家
工務店
工務店
STEP
4

建築家は事前に、家の建築予定地を工務店と一緒に見学。交通量・隣接する住宅・日当たりなど周辺環境を確認し、プランニングに反映します。

建築家との打ち合わせ

1回目
施主
施主
建築家
建築家
工務店
工務店
STEP
5

あなたの要望を建築家がヒアリング

あなた・工務店で事前に打ち合わせした内容(要望・予算など)をもとに、建築家を交えた3者で打ち合わせを行います。建築家はあなたから直接、家づくりに関する要望をヒアリング。その場で、建築家からも暮らしの整え方の提案などをいたします。建築家はこの時に集めた情報を持ち帰り、プランの作成をスタートします。
基本的に建築家は、1回目打ち合わせの前に建築予定地を見学しておきます。

1回目打ち合わせの様子

建築家との打ち合わせ

2回目
施主
施主
建築家
建築家
工務店
工務店
STEP
6

建築家からあなた・工務店へプラン提案

建築家からあなたへ、1回目の打ち合わせ内容を反映したプランを提案します。このプランをベースとして、あなた・建築家・工務店の3者で話し合い、プランの調整や予算に合わせた設備・仕様を決定していきます。第2回目の打ち合わせの後、工務店が本見積もりを作成していきます。

2回目打ち合わせの様子

建築家との打ち合わせ

3回目
施主
施主
建築家
建築家
工務店
工務店
STEP
7

微調整後、最終プランの確認へ

本見積もりを確認しながら、最終プランの決定を行います。着工前に決めておくべきキッチンやバスルームの設備や仕様、収納計画の詳細、建具のカラーリングなどの打ち合わせも行います。

3回目打ち合わせの様子

最終お見積りご提案

施主
施主
工務店
工務店
STEP
8

最終プランに基づき、建物の本体価格・給排水工事・屋外工事など、家づくりに必要な費用を工務店から掲示。それぞれご説明します。

ご契約

施主
施主
工務店
工務店
STEP
9

設計プラン、お見積り、資金計画など、すべてに納得いただいた上でのご契約となります。ご不明な点は遠慮なく工務店までおたずねください。

確認申請の提出

施主
施主
工務店
工務店
STEP
10
建築家からの微調整・アドバイスあり

建築基準法に基づいた設計であることを確認するために、行政機関や審査機関に書類を提出します。審査には通常1~3週間程度かかります。

地鎮祭

施主
施主
工務店
工務店
STEP
11
建築家からの微調整・アドバイスあり

建物を建てる前に、工事の無事や安全を祈願するのが地鎮祭です。最近では地鎮祭を行わないケースも少なくありませんが、実際に家づくりに携わる職人さんたちと顔合わせができる貴重な場でもあるため、これから家づくりを考えている方は検討してみるのもよいかもしれません。

地鎮祭をすることが決まったら、建築会社と相談して日程の調整を行います。同時に、地元の神社などに地鎮祭の依頼をし、準備しておくものや段取り等を相談します。お供え物などは建築主が用意するのが一般的ですが、場合によっては神社や建築会社が代行してくれることもあるので事前に確認をしておきましょう。

着工

工務店
工務店
STEP
12
建築家からの微調整・アドバイスあり

工務店が建物を支える基礎工事からスタートさせます。配置図に基づき、鉄筋が正確に配置されているかなどを確認する、配筋検査を行います。

棟上げ

施主
施主
工務店
工務店
STEP
13
建築家からの微調整・アドバイスあり

土台や柱、梁などの骨組みの最終段階として、屋根の最上部に棟を上げます。これが棟上げです。

この時に行う儀式を棟上げ式などと呼びます。

棟上げの様子

お引き渡し

施主
施主
工務店
工務店
STEP
14
建築家からの微調整・アドバイスあり

工事が終了すると完了検査が行われます。役所または指定機関による検査を受け、予定どおりに家が建てられているかどうかをチェックします。万が一不備がある場合には速やかに是正工事を行います。

完了検査が終われば、いよいよ建築主による竣工検査です。竣工検査では、内装や外装にキズや不具合がないかどうか、設備が正しく取り付けられているかどうかなど、時間をかけて細部までしっかりと確認することが大切です。もちろん、気になる部分は必要に応じて是正工事を依頼しましょう。

引き渡しの際は、新しい家の鍵とともに保証書、引き渡し証、建築検査済証等をお渡しいたします。また、お引き渡し後に不具合が見つかった場合は、その都度遠慮なくお申し出ください。

建築家からの微調整・アドバイスあり の表記がある箇所(確認申請の提出〜お引き渡しまで)は、建築家とやりとりをしながらの微調整・アドバイスがあります。

その他、家づくりで必要な資金計画、調査などについてはお客様と工務店の打ち合わせになります。

設計契約を申込されたお客様が対象になります。
